水性環氧樹脂地坪適用于對地坪潔凈要求較高,高要求環保的場合適用。比如:電子、食品、醫藥、化工、無塵車間等高度精密工業作業場所,以及地下停車場,商場地坪等。

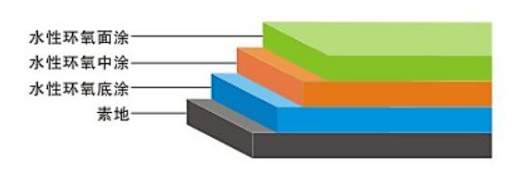

水性環氧樹脂地坪施工工藝流程如下:
(1)底涂:將混凝土基材處理完畢并清理干凈后就可進行底涂(輥涂或刷涂),輥涂或刷涂應均勻,厚薄一致,該底涂具有一定的透水氣功能,能增強基材強度并增加涂層對基材的附著力。
(2)中涂:在已配好的水性環氧涂料(中涂)中加入石英砂和石英粉配成水性環氧砂漿,用鏝刀將其均勻涂布,用于增加厚度及涂層抗壓強度;
(3)批補:中涂后用砂紙將地坪打磨,并用水性環氧涂料(中涂)與石英粉配成的膩?zhàn)右缹?shí)際需要施工數道,要求達到平整無孔洞,無批刀印及砂磨印為準;
(4)面涂:用輥筒將水性環氧地坪涂料面涂輥二道,完工后要求整體地面光澤柔和、潔凈、顏色均一、無空鼓;
(5)養護:面層實干需要24小時,在這期間應進行封閉,以免影響表面潔凈光滑的效果。3天后方可上人,完工保養7天后方可正式投入使用(以25℃為準,低溫時開放時間需適度延長)。
水性環氧樹脂地坪施工注意事項:
1、因水的表面張力大,對混凝土基層的潤濕比溶劑型涂料緩慢,在做底層涂裝時特別容易產生氣泡,一定要反復操作,仔細認真地將氣孔封住,這是整個施工過程的關鍵一步,刮水性環氧水泥砂漿(膩?zhàn)?之前,必須仔細檢查底漆的固化情況,發現有底漆發自的現象,應立即把發白的地方鏟掉。重新涂刷底漆,實干后才能進行膩?zhàn)拥氖┕?,因?yàn)榘l(fā)白的漆膜對底層沒有附著力,面漆、罩光漆的施工同樣需要注意。
2、對地面有凸凹現象的地方,應盡量避免凹處漆液的堆積,造成漆膜發自。影響與基材的附著力。
3、所有的涂層都必須等到實于后才能進入下一道工序(即重涂的間隔時間必須大于或等于作業指導書中規定的時間間隔),否則影響下道涂層的干性和層間附著力。
4、天氣濕度大于80%或下雨天,必須停止施工,氣溫低于15℃也不能施工,避免因天氣影響涂層的使用性能。
5、由于工期原因不能在24h內進行下一道工序的涂刷,如間隔時間過長(2-3d以上)再涂刷前必須將表面的灰塵重新清理后,·再進行下一道工序的施工。
6、配料是最關鍵的工序,配料必須有專人負責,并且及時記錄配料時間、數量,一次配料量以滿足1h的施工量為宜,可保證漆膜質量均勻一致,也給處理施工異常情況(如機械故障等)留有余暇。按施工進度核算配料一量,避免材料剩余造成浪費。
以上就是為大家介紹的水性環氧樹脂地坪施工工藝以及施工注意事項。
